Die Außenmauern im Obergeschoss sind mittlerweile fertiggestellt. Von außen sieht es somit schon mal ganz gut aus.
Die Decke soll voraussichtlich am 10.10. kommen. Durch den Feiertag nächste Woche bleiben also nur noch wenige Tage für die Innenmauern. Wir sind gespannt 😊
Freitag, 28. September 2018
Mittwoch, 26. September 2018
Aktualisierte Kaminplanung
Es gibt interessante Neuigkeiten, was unseren Kamin angeht:
Unser Kaminbauer "Ofendiele Bicker GmbH" aus Ibbenbüren hat uns darüber informiert, dass der Hersteller Rüegg eine neue Serie auf den Markt gebracht hat, die die alte Serie Pi-cco classic nahtlos ablöst. In einem Blogeintrag Mitte Mai (Eintrag: Kaminbau) haben wir bereits davon berichtet.
Die neue Serie nennt sich CHEMINÉE RÜEGG RIII. Die Dimensionen und die Modellvielfalt sind ähnlich wie beim Vorgänger.
Laut Aussage vom Verkäufer haben sich einige Punkte verbessert:
Bei einem spontanen Besuch im Verkaufsstudio der Ofendiele in Ibbenbüren konnten wir uns den Kamineinsatz im uneingebautem Zustand angucken. Wir als Laien haben tatsächlich eine Qualitätssteigerung feststellen können und können nun von "Glück" reden, dass die Umstellung zum richten Zeitpunkt kam und dass die Ofendiele so ehrlich ist und uns keinen alten Kamin verkaufen will, obwohl dieser bereits bestätigt war.
Die folgenden Bilder haben zwar viel Ähnlichkeit mit der ersten Kaminplaung (sind, wie erwähnt ja auch sehr ähnlich), entsprechen aber der Kaminplanung. Auf den Bildern nicht enthalten ist eine Brennholznische, die links am Kamin entsteht. Sie macht zum Einen optisch viel her und zum Anderen kann man in der Nische prima die notwendige Revisionsklappe vom Schornstein "verstecken".
Unser Kaminbauer "Ofendiele Bicker GmbH" aus Ibbenbüren hat uns darüber informiert, dass der Hersteller Rüegg eine neue Serie auf den Markt gebracht hat, die die alte Serie Pi-cco classic nahtlos ablöst. In einem Blogeintrag Mitte Mai (Eintrag: Kaminbau) haben wir bereits davon berichtet.
Die neue Serie nennt sich CHEMINÉE RÜEGG RIII. Die Dimensionen und die Modellvielfalt sind ähnlich wie beim Vorgänger.
Laut Aussage vom Verkäufer haben sich einige Punkte verbessert:
- der Schiebemechanismus der Glasscheibe ist noch leichtläufiger
- das Flammenbild ist schöner
- der Wirkungsgrad ist höher
- die Emissionen sind überdurchschnittlich tief
- teilweise variable Brennraumgröße
- schwarze Scharmottsteine (ist Geschmackssache, uns gefallen sie jedoch besser)
Bei einem spontanen Besuch im Verkaufsstudio der Ofendiele in Ibbenbüren konnten wir uns den Kamineinsatz im uneingebautem Zustand angucken. Wir als Laien haben tatsächlich eine Qualitätssteigerung feststellen können und können nun von "Glück" reden, dass die Umstellung zum richten Zeitpunkt kam und dass die Ofendiele so ehrlich ist und uns keinen alten Kamin verkaufen will, obwohl dieser bereits bestätigt war.
Die folgenden Bilder haben zwar viel Ähnlichkeit mit der ersten Kaminplaung (sind, wie erwähnt ja auch sehr ähnlich), entsprechen aber der Kaminplanung. Auf den Bildern nicht enthalten ist eine Brennholznische, die links am Kamin entsteht. Sie macht zum Einen optisch viel her und zum Anderen kann man in der Nische prima die notwendige Revisionsklappe vom Schornstein "verstecken".
Dienstag, 25. September 2018
Außenmauern im OG
Sämtliche Einschalungen (Geschossdecke, Treppe, Fensterstürze) wurden inzwischen entfernt und die ersten Steine im Obergeschoss wurden gemauert...
Freitag, 21. September 2018
Start im Obergeschoss
Nachdem die Geschossdecke über Nacht trocknen durfte, wurden am darauf folgenden Tag die benötigten Steine angeliefert und teilweise bereits für die Mauern ausgerichtet. Über einigen Fensterstürzen (EG-Fenster) wurde zusätzlich Beton vergossen. Dies dient wahrscheinlich einer zusätzlichen Festigkeit.
Als der Beton für die Geschossdecke angeliefert wurde, wurde die Treppe direkt mit gegossen, so dass man sie nun auch nutzen kann. :-)
Als der Beton für die Geschossdecke angeliefert wurde, wurde die Treppe direkt mit gegossen, so dass man sie nun auch nutzen kann. :-)
Der hintere Teil ist unsere DHH |
Zusätzlich betonierte Fensterstürze |
Die getrocknete Geschossdecke |
Amierungsstahl für den zusätzlich betonierten Festersturz |
fertig betonierte Treppe |
Mittwoch, 19. September 2018
Beton für die EG-Decke
Heute kam widererwartend doch schon der Beton für die Erdgeschossdecke und die Treppe und der urlaubende Polier war wieder auf der Baustelle, was uns sehr gefreut hat. Für uns war die letzten Tage nämlich nicht klar, wer wann da ist und wann was gemacht wird. Wir hätten uns zwar intensiver reinhängen können, aber ändern hätten wir auch nichts gekonnt.
"Massiv"-Haus durch Stahl in der EG-Decke

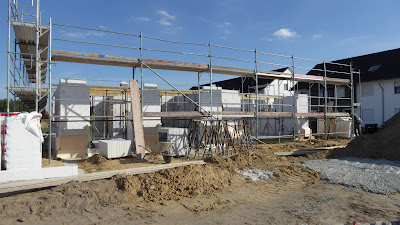

Wenn man sich die Konstruktion der Erdgeschossdecke anguckt, erkennt man einiges an Stahl, der einbetoniert wird. Der lange I-Stahlträger (1. Bild oben) dient der Festigkeit, da bedingt durch unsere Terrassen-Schiebetür eine lange Spannweite überbrückt werden muss.
Auf vorherigen Bildern war eine Lücke zwischen den Filigrandeckenelementen vorhanden. Diese wurde mittels eines Holzbrettes von unten eingeschalt und von oben mit noch mehr Stahl als an anderen Stellen versehen (2. Bild). Dies hat ebenfalls statische Gründe, da im EG wenige, innenliegende, tragende Wände sind.
Durch den ganzen Stahl kann man u.a. erahnen, was es heißt, ein Massivhaus zu bauen. 😊😊🏠
Auf vorherigen Bildern war eine Lücke zwischen den Filigrandeckenelementen vorhanden. Diese wurde mittels eines Holzbrettes von unten eingeschalt und von oben mit noch mehr Stahl als an anderen Stellen versehen (2. Bild). Dies hat ebenfalls statische Gründe, da im EG wenige, innenliegende, tragende Wände sind.
Durch den ganzen Stahl kann man u.a. erahnen, was es heißt, ein Massivhaus zu bauen. 😊😊🏠
Freitag, 14. September 2018
Decke EG-OG
Gestern wurde die Geschossdecke aufgelegt. Jetzt muss sie nur noch eingeschalt und anschließend betoniert werden.
Präzisionsarbeit: Das exakte Auflegen einzelner Elemente |
Fliegender Stahl |
Unser Wohnzimmer + Küche von innen mit (fast) geschlossener Decke |
Außenansicht beider DHH (Gartenseite) |
Die Geschossdecke von oben |
Dienstag, 11. September 2018
Freitag, 7. September 2018
Vorbereitung der EG-Decke
Die Innenmauern wurden fertiggestellt, so dass die Filigrangeschossdecke geliefert werden kann. Zusätzlich müssen Stützen aufgestellt werden, damit die Decke nicht zusammenbricht. Die Aufstellung erfolgt genau nach Vorgabe.
Die verwendeten Stützen müssten übrigens aus dem Keller kommen, da sie dort mittlerweile abgebaut worden sind.
Die verwendeten Stützen müssten übrigens aus dem Keller kommen, da sie dort mittlerweile abgebaut worden sind.
Blick vom Garten (Terrasse) ins Wohnzimmer Dort wo jetzt noch die große Lücke ist kommt eine Schiebetür hin |
Blick vom Eingang in den Flur Links das Eck-Küchenfenster, rechts das WC-Fenster |
Dienstag, 4. September 2018
"Anlegen" weiterer Innenmauern
Was ist heute passiert:
- Die Lücke zwischen beiden DHH wurde geschlossen.
- An der Isolierung wurde weiter gearbeitet.
- Die Elemente für den Schornstein wurden angeliefert.
- Weitere Innenmauern wurden "angelegt". Es waren noch 2 oder 3 Maße offen, die nicht in der Zeichnung standen und der Polier mit mir direkt auf der Baustelle geklärt hat. Deswegen sind die Steine nur hingelegt und noch nicht verklebt. Diese Vorgehensweise finde ich gut, da dies zeigt, dass der Maurer mitdenkt und nicht irgendwie die Mauern hochzieht.
Montag, 3. September 2018
Die Baustelle ruht nie...
In großen optischen Schritten ging es bei uns in den letzten Tagen nicht voran, wenn man jedoch genau hinguckt, sieht man Fortschritte.
Die Maurer haben sich heute auf die zweite Doppelhaushälfte konzentriert, dadurch ist unsere Bodenplatte nun wieder leerer. An unserer Hälfte wurde weiter an der Außenisolierung (und Abdichtung?) gearbeitet, damit das Haus später den KfW55-Anforderungen entspricht. Die Ausführung mit der silberfarbenen Folie sieht interessant aus. Eine bautechnische Erklärung kann ein Bauingenieur o.ä. liefern...
Außerdem haben wir eine gute und eine schlechte Nachricht bzgl. unserer Geschossdecke erhalten:
Sie kommt erst am 12.9.2018. Für diesen Verzug ist das Betonwerk verantwortlich, da sie die Fertigelemente nicht vorher fabriziert bekommen. Das bedeutet jedoch auch, dass trotz Urlaub des Poliers weitergearbeitet wird. Scheinbar gibt es eine Vertretung.
Am 11.9. soll zudem die Einschalung der Treppe vom EG ins OG erstellt werden, so dass Decke und Treppe dann hoffentlich zusammen mit Beton vergossen werden können.
Die Maurer haben sich heute auf die zweite Doppelhaushälfte konzentriert, dadurch ist unsere Bodenplatte nun wieder leerer. An unserer Hälfte wurde weiter an der Außenisolierung (und Abdichtung?) gearbeitet, damit das Haus später den KfW55-Anforderungen entspricht. Die Ausführung mit der silberfarbenen Folie sieht interessant aus. Eine bautechnische Erklärung kann ein Bauingenieur o.ä. liefern...
Außerdem haben wir eine gute und eine schlechte Nachricht bzgl. unserer Geschossdecke erhalten:
Sie kommt erst am 12.9.2018. Für diesen Verzug ist das Betonwerk verantwortlich, da sie die Fertigelemente nicht vorher fabriziert bekommen. Das bedeutet jedoch auch, dass trotz Urlaub des Poliers weitergearbeitet wird. Scheinbar gibt es eine Vertretung.
Am 11.9. soll zudem die Einschalung der Treppe vom EG ins OG erstellt werden, so dass Decke und Treppe dann hoffentlich zusammen mit Beton vergossen werden können.
Das ist die Trennfuge und Isolation zwischen den beiden DHH, die auf der Grundstücksgrenze verläuft. |
Unser "aufgeräumtes" Erdgeschoss. Es wurden einige Paletten mit Steinen zum Verwendungsort (=Nachbarn) geschoben. |
