Montag, 24. Juni 2019

Einbau des Sicherungskastens

Heute wurde unser Sicherungskasten im Keller eingebaut. Dies ist der nächste Schritt zum Stadtwerke-Strom. Die Kabel müssen im nächsten Schritt im Kasten verdrahtet werden.


Außerdem wurden heute zwei Bohrungen in die Kellerwand gemacht, durch die zwei Leitungen für die Erdwärmesonden geführt werden.
Wenn wir das am Samstag bereits gewusst hätten, hätten wir das Loch an dieser Stelle offen gelassen.
Anschlüsse der Erdwärmesonden im Keller



Verlegung der Regen- und Abwasserleitungen

Das war ein harter Samstag.
Um 8 Uhr haben wir - unter den fleißigen Helfern war ein befreundeter GaLa-Bauer - mit den ersten Buddelarbeiten per Hand begonnen, bevor wir ab 9 Uhr den Schlüssel für den gemieteten Minibagger erhalten haben. Trotz Baggers blieb es jedoch nicht aus, dass per Hand ordentlich gebuddelt werden musste.
Insgesamt mussten vier Schmutzwasseranschlüsse am Haus freigelegt werden, die in ca. 2 m Tiefe in den Schacht geführt werden mussten. An unzähligen Stellen mussten wir den Graben nochmal nacharbeiten, blöderweise grundsätzlich durch eine Lehmschicht, durch die sich nur sehr bescheiden graben ließ.
Hinzu kamen drei Regenwasserschanschlüsse, dessen Rohre ein wenig oberhalb der Schmutzwasserleitungen liegen.
Blöderweise mussten alle Leitungen einmal komplett um das Haus herum gelegt werden.
Durch die sehr tiefen Schachtanschlüsse ist ein riesiger Krater vor unserer Haustür entstanden.
Den Bagger haben wir erst um Mitternacht abgestellt, so dass unsere Nachbarn endlich in den ruhigen Schlaf finden konnten. Danke, dass ihr das mit euch machen lassen habt. :-)

Ebenfalls herzlichen Dank und die tatkräftigen Buddler, ihr ward großartig. ;-)






Nachtschicht...

Donnerstag, 20. Juni 2019

Spachtelarbeiten in Eigenleistung

Der Feiertag wurde sinnvoll genutzt indem wir die Rigipsplatten im DG verspachtelt haben. Vor dem Spachteln wurde selbstverständlich erst das selbstklebende Fugenband über die Fugen geklebt.
Und so sieht es nun aus:



Als nächstes steht Schleifen, ein stellenweise erneutes Verspachteln und Schleifen auf dem Plan. Ebenso wie das Verspachteln der Deckenstöße der Betondecken der anderen Etagen.

Mittwoch, 19. Juni 2019

Kaminbau in 3 Tagen

Nachdem vor dem Verlegen des Estrichs bereits die Grundkonstruktion gebaut worden ist, wurde in den vergangenen Tagen der eigentliche Kamin aufgebaut.

Insgesamt waren die Monteure (von der Ofendiele) drei Tage vor Ort, wobei am zweiten Tag der Monteur nur am Nachmittag für ein paar wenige Stunden tätig war.

Am ersten Tag zeigte sich ein Problem mit der Zufuhr der zukünftigen Verbrennungsluft:
Laut Baubeschreibung sollen wir einen sogenannten LAS-Schornstein haben, der die notwendige Zufuhr der Verbrennungsluft für unseren Kamin beinhaltet. Jedoch reichen die Querschnitte in unserem Schornstein gar nicht aus, um den Kamin mit ausreichend Luft zu versorgen. Laut Kaminbauer haben wir auch keinen gängigen LAS-Schornstein. Wo der Planungsfehler liegt, wird zurzeit geprüft.
Die Lösung für die Verbrennungsluftzufuhr, die die Monteure selbstständig überlegt und hergestellt haben, liegt in einer Kernbohrung durch die Geschossdecke zum Keller unterhalb des Kamins. Im Keller muss nun noch ein Rohr unter der Decke verlegt werden mit dem Durchmesser von Ø180mm, welches dann durch die Kelleraußenwand geführt wird und die Luft von außen ansaugen kann.

Insgesamt machten die Monteure einen super kompetenten Eindruck auf uns und glänzten mit Fachwissen. Auch individuelle Absprachen vor Ort setzten sie super um.

Am zweiten und dritten Tag wurde der Kamin weiter aufgebaut, siehe folgende Bilder:



Die Leitungen zum Schornstein wurden zusätzlich abgedichtet


In die Lücke wird noch eine Nische gebaut, in der Holz gestapelt werden kann
Fotos vom vollständigem Kamin folgen :-)

Nachtrag:

Jetzt fehlt nur noch das Spachteln und der Anstrich


Trockenbau

Gestern waren die Trockenbauer ihren zweiten Tag bei uns auf der Baustellen.
An den Enden der Dachschrägen / Kabuffs wurde die zum KfW55-Haus notwendige Isolierung eingebracht und mit Rigips-Platten abgedeckt.
Außerdem wurden die Zugangstüren eingebaut. Hier müssen wir uns noch passende Vierkantschlüssel hinter die jeweiligen Türen legen, da die Klinke nur von außen vorhanden ist und man von innen sonst eingeschlossen wäre.

An einer anderen Stelle im Haus wurde ebenfalls noch mit Rigipsplatten gearbeitet. Der Wäscheschacht wurde von der Seite des Badezimmers mit feuchtraumgeeigneten Platten verkleidet. Unser befreundeter Tischler muss nun eine Art Einschubschrank bauen, der von der Flurseite eingesetzt wird. Diese soll natürlich eine (abschließbare) Tür haben, damit unser Wäscheabwurfschacht auch kindersicher ist.





Tür zum Kabuff, geöffnet

Tür zum Kabuff, geschlossen

Blick in das Kabuff
Verkleidung vom Wäscheabwurfschacht, Ansicht aus dem Bad

Verkleidung vom Wäscheabwurfschacht, Ansicht aus dem Flur

Samstag, 15. Juni 2019

Nacharbeit Putz / Erste Malerarbeiten / Vorbereitung Fliesenarbeiten

Am vergangenen Freitag hat der Putzer ein paar Nacharbeiten bei uns im Haus erledigt.
Insgesamt haben die Jungs aber sehr gute Arbeit geleistet, dies bestätigten uns bereits mehrere Maler. Durch diese gute Arbeit und glatten Oberflächen reduziert sich der Aufwand bei den Malerarbeiten.
Zu den Malerarbeiten gehört auch das Verspachteln der Trockenbauwände, wie z.B. die Verkleidung der Säule.

Durchgangstür zwischen Küche und Flur, dessen Türlaibungen verputzt sein müssen, da hier keine Türzarge eingebaut wird.

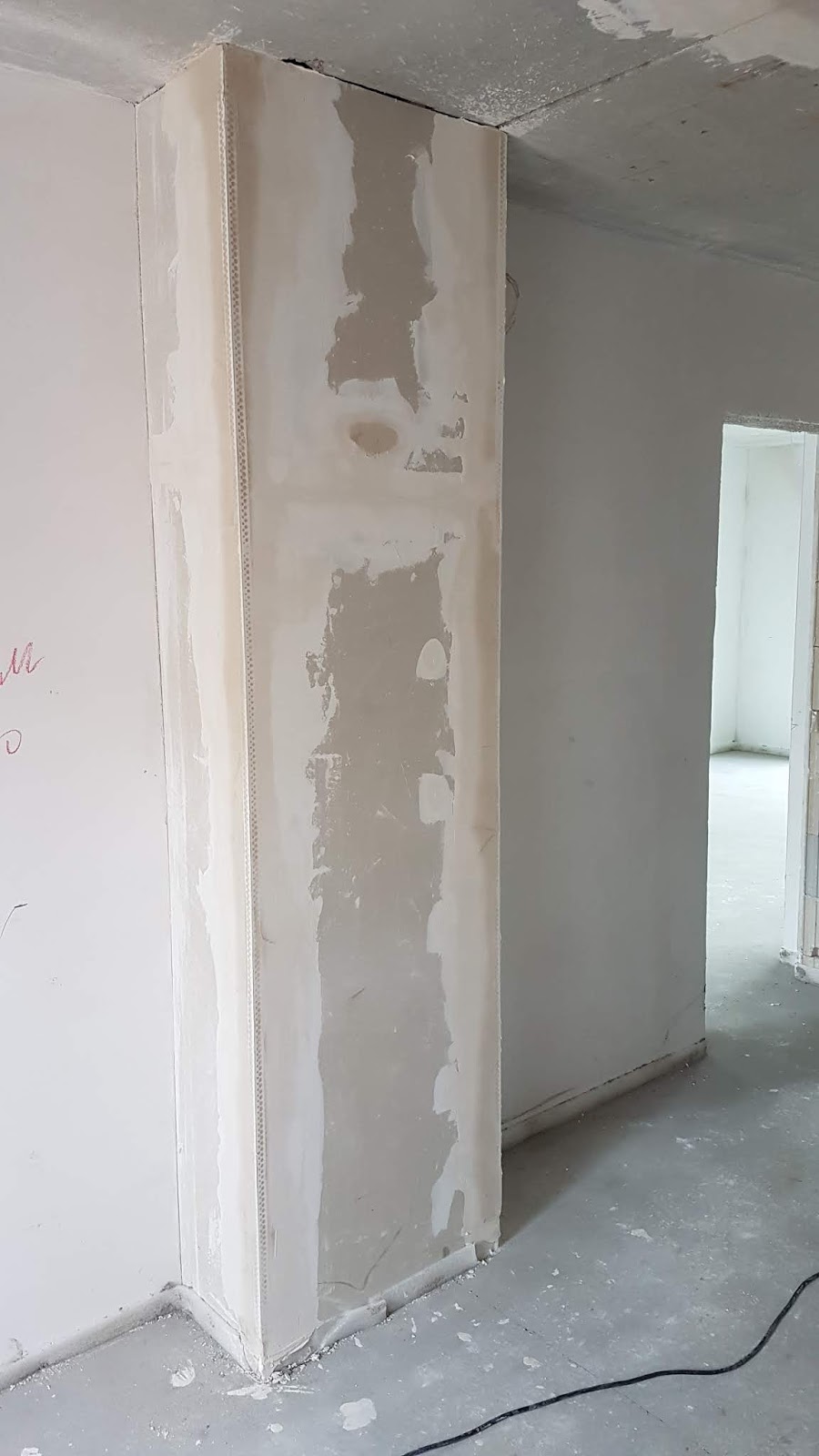

verspachtelte Säule
Hier versteckt sich unser Wäscheschacht

Auch der Fliesenleger hat bereits seine Arbeit aufgenommen. Er hat den Estrich mit dem notwendigen Gefälle in den ebenerdigen Duschen verlegt.

Dusche im OG

Dusche im DG



Bauherrentipp:
Bevor die Heizung eingebaut wird und man die Wand hinter der Heizung nicht mehr erreicht, sollte man sie vorher streichen. Mit Farbe wirkt ein Raum im Übrigen ganz anders :-)

Weiß angestrichener Wäschekeller

Montag, 10. Juni 2019

Estrich

Unser Haus wirkt zunehmend wohnlicher, da nun auch der Estrich im ganzen Haus verlegt ist. Die nächste Zeit heißt es Geduld bewahren, da der Estrich etwa vier Wochen zum Trocknen benötigt.
Dachgeschoss

Estrich im Erdgeschoss

Donnerstag, 6. Juni 2019

Verlegung der Fußbodenheizung

Bereits am Dienstag wurde die Fußbodenheizung verlegt. Abhängig von der Raumgröße und Raumaufteilung sind die Heizkreise entsprechend verlegt worden. Die karierte Folie unter den Schläuchen dient dazu, dass die Sanitär-Jungs die Abstände beibehalten und die Orientierung nicht verlieren. Die Schläuche werden mittels Haken, die selbst Widerhaken besitzen, auf den Styroporplatten fixiert.
Wohn-/Essbereich mit Blick in die Küche
Dort, wo die Trockenbauwand aufgebaut wird, haben wir a) Markierungen an die Wand gemacht und b) das Abstandsmaß bis zur Küchenwand fotographisch festgehalten
Unsere Badewanne wurde bereits geliefert und an die richtige Stelle gestellt.

Ebenso unsere Abflussrinne für die begehbare Dusche
Fußbodenheizung im Dachgeschoß
Mit solchen Haken sind die Schläuche fixiert

Montag, 3. Juni 2019

Fertigstellung Putz / Kaminbau / Fussbodenisolierung (Estricharbeiten)

Bereits letzte Woche haben die Putzer ihre Arbeiten fast komplettiert, nur ein paar wenige Restarbeiten müssen noch erledigt werden.... später irgendwann, wenn der Estrich durchtrocknet.
Putz im Wohnzimmer, der stellenweise noch feucht ist
Am heutigen Tag wurde an zwei Gewerken gearbeitet: Vorarbeiten für die Fußbodenheizung und ein Monteur vom Kamin hat den Sockel gebaut, da dort kein Estrich vergossen werden muss.
Für die Fußbodenheizung wurde der Boden mit Styroporplatten ausgelegt und die restlichen Zwischenräume mit Styroporkugeln verfüllt, damit die Isolierung komplett ist. Zum Schluss wurden die Platten mit einer Folie belegt, auf die am morgigen Dienstag die Heizkreise der Heizung verlegt wird.
zweilagige Fußbodenisolierung aus Styropor

Kaminsockel

abgedeckte Fußbodenisolierung
